返回住宅施工质量问题系列:填充墙砌体裂缝
住宅工程质量问题系列
编号 | 2 | 问题名称 | 填充墙砌体裂缝 |
通病表现 轻质砌块材料是使用较多的填充墙材料,但砌块墙体整体性较差,抗拉强度较低,且因与钢筋混凝土结构的材质不同,热胀系数不同,两者变形不能协调一致,则极易在环境、温度变化的影响下出现裂缝。砌块填充墙裂缝主要集中在砌体与钢筋混凝土框架梁、柱、剪力墙的结合部位、门窗洞口角部以及预埋线管部位。这些裂缝绝大部分是由于温度影响和砌体材料干缩引起的变形裂缝。 防治措施 2.1设计措施
2.1.1合理设置构造柱。在纵横墙的交叉处、墙体转角处、大门窗洞口处及自由墙体的端部要设置构造柱;长度超过4.5m的墙体,应在墙体中部设置钢筋混凝土构造柱。构造柱断面的长度、宽度均与墙的厚度相同,混凝土强度等级为C20,主筋不小于4Ø10,箍筋不小于Ø6@250。主筋锚入框架梁或板内,锚固长度应满足非抗震构造要求。
2.1.2设置钢筋混凝土水平系梁。一般沿填充墙高度1米(或于窗台)处及门窗洞口上部各设置1道,每道墙至少设置2道。水平系梁的高度为60㎜,混凝土强度等级为C20,主筋为2Ø10,钢筋两端必须植筋锚入柱内或墙内,锚固长度应满足非抗震要求。
2.1.3填充墙应沿全高每隔500㎜ 设2Ø6拉筋,拉筋伸入墙内的长度,抗震设防6、7度时,不应小于墙长的1/5且不应小于700㎜,其中自墙顶往下至少应有三道沿墙全长贯通;8、9度时,应全部沿墙全长贯通,需要搭接时, 搭接长度应满足非抗震要求。
2.1.4在门窗等洞口处,应在过梁上三皮砖的水平灰缝内及洞口下三皮砖的水平灰缝内分别设置2Ø6钢筋,并应伸入过梁两端墙内不小于600㎜。
2.2施工措施
2.2.1蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块砌筑时,其产品龄期必须超过28d。

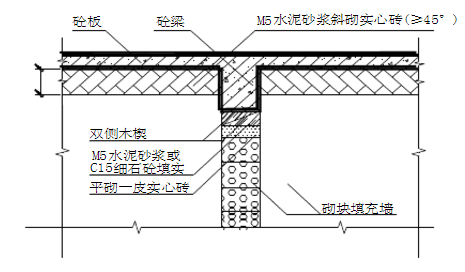

2.2.2填充墙砌筑前,应做排砖方案设计,预控砖缝宽度和填充墙墙顶与梁、板底部间的空隙高度,砌筑时应设皮数杆,砌筑后应至少间隔7天,再将填充墙墙顶的空隙进行填砌处理。处理的方法有两种,一种是用实心砖从墙体两端向中部斜向(45º左右)砌筑,另一种是平砌实心砖后,用防腐木楔背紧墙顶,间距600㎜,再用细石混凝土或水泥砂浆注实。
2.2.3填充墙与混凝土梁、墙、柱的接合面应做界面处理;墙体拉接筋可采用预埋法或植筋法,但不得使用膨胀螺栓再焊接钢筋的方法;该结合部的垂直灰缝砂浆应密实饱满。
2.2.4应严格控制砌筑砂浆的强度和稠度,为使砂浆保水性好,配比中应掺入无机或有机塑化剂。砌筑时应随砌随划缝,使灰缝表面形成凹缝。砌筑完成后,必须进行喷水养护,养护时间不得少于3d。
2.2.5填充墙与混凝土梁、墙、柱的结合部位,应在砌筑时随即将接缝砂浆原浆勾成5×5㎜的凹槽,抹灰前用弹性腻子封塞填平。沿缝钉钢丝网片(钢丝直径1mm,网孔10×10mm的镀锌钢丝网片)钢丝网片宽度均为300㎜。

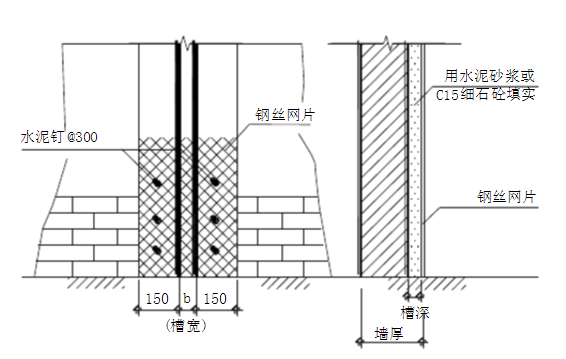

2.2.6对填充墙上的沟槽,应用水泥砂浆或细石混凝土填平,抹灰前钉一层钢丝网片,宽度为槽边每侧各150㎜。
2.2.7填充墙中的构造柱和水平系梁的主筋以及墙体拉结筋,在锚固时可采用预埋法或植筋法,但不得使用膨胀螺栓再焊接钢筋的方法。2.2.8 填充墙中的构造柱顶部进行二次浇注时,应支喇叭口模板,混凝土应充盈饱满、振捣密实,拆模后将多余混凝土剔除。 |
